華能正寧電廠2號機組發電機轉子穿裝就位

摘要:4月10日,正寧電廠2號機組發電機轉子順利到廠。2號機組發電機轉子裝配尺寸為16.85m×2.83m×2.79m,重105噸,為確保設備安全順利抵達,正寧電廠加強組織協調,全程跟蹤對接,對交付關鍵節點、重點難題進行周密部署。設備到達現場后,正寧電廠組織人員會同監理、廠家進行檢查驗收,將其吊至運轉層進行試驗。

4.10 2號機組發電機轉子順利到廠

4月10日,正寧電廠2號機組發電機轉子順利到廠。2號機組發電機轉子裝配尺寸為16.85m×2.83m×2.79m,重105噸,為確保設備安全順利抵達,正寧電廠加強組織協調,全程跟蹤對接,對交付關鍵節點、重點難題進行周密部署。設備到達現場后,正寧電廠組織人員會同監理、廠家進行檢查驗收,將其吊至運轉層進行試驗。

4.15 2號機組發電機轉子各項試驗完成

4月13日,電廠組織開展發電機定子繞組端部模態試驗、手包絕緣電位測試和轉子氣密性、通風、繞組交流阻抗、功率損耗等測試工作。為確保本次測試工作全面、充分,正寧電廠成立專門的試驗領導小組進行現場總指揮,組織并協調試驗中牽扯的各部門,發電機廠方代表及電廠發電機系統專責工程師參加試驗全過程,進行技術把關。4月15日,2號發電機穿轉子前的各項試驗順利完成。

微信圖片_20240421142616

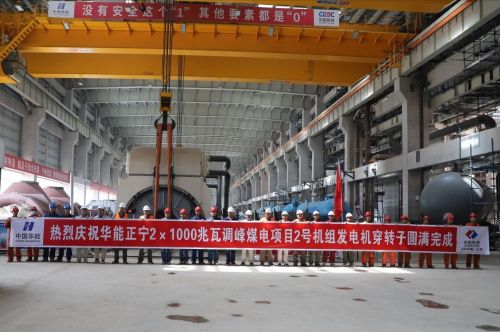

4.20 2號機組發電機轉子穿裝完成

4月20日,正寧電廠2號機組發電機轉子順利穿裝就位。

微信圖片_20240421142619

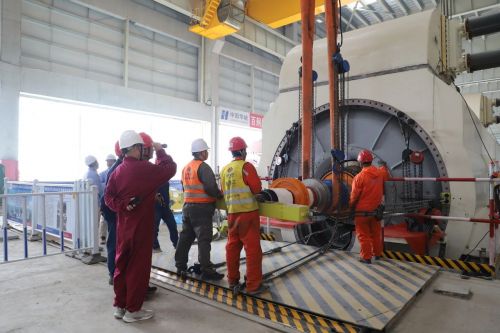

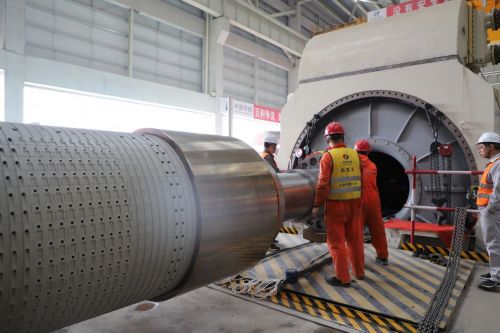

本次發電機轉子穿裝作業具有設備重量大、作業空間小、安裝精度高三大特點,是發電機組安裝過程中的關鍵工序。為確保此次穿裝作業一次成功,工程部會同監理、廠家和施工單位制定了詳細的穿裝方案,并進行安全技術交底。在穿裝前,專業技術人員對穿裝設備逐項進行了檢查驗收,全方位檢查清理了發電機內定子內壁,整個穿裝過程,相關人員全程監督把關,并與安裝單位進行了多次的技術交流,為發電機轉子順利穿裝創造了有利條件。

微信圖片_20240421142624

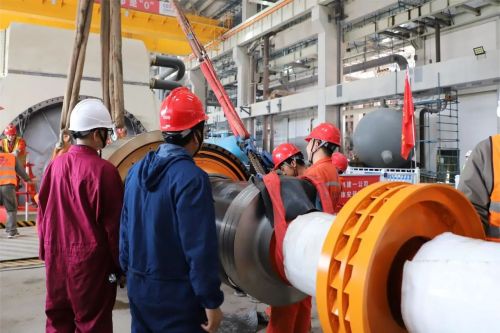

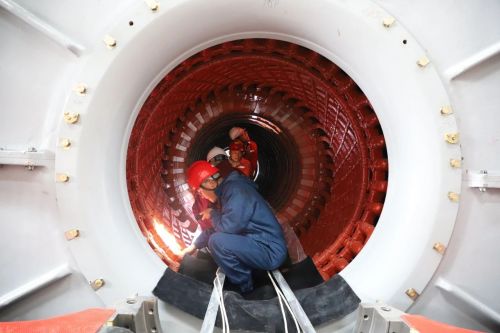

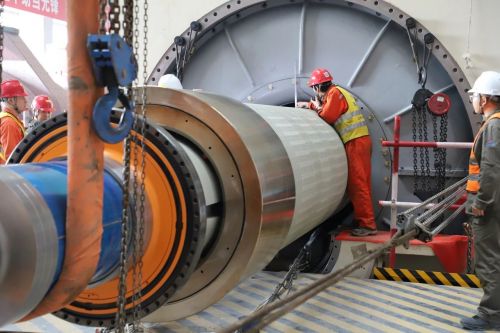

發電機轉子穿裝過程中,現場工作人員分工有序、密切配合,精確調整轉子穿入量和穿裝速度,密切注意轉子水平度,時刻關注轉子與內定子內膛壁的距離,調整穿入量和中心位置,整個穿入過程指揮有力、操作精準、安全平穩,經過3小時的連續作業,發電機轉子順利穿裝就位。

微信圖片_20240421142627

微信圖片_20240421142630

微信圖片_20240421142633

微信圖片_20240421142635

2號機組發電機轉子順利穿裝完成,標志著2號機組汽輪發電機整體軸系調整工作具備條件,為汽輪機扣蓋這一里程碑節點的順利完成奠定了堅實基礎。

來源:華能正寧電廠

編輯/趙俊陽
